由于我县近年来的少雨干旱天气,造成地下水位下降严重,供水工作出现较为严峻的状况。考虑到即将来临的夏季用水高峰期,县自来水公司决定启用鲁舒水源地的2#备用水井,以确保居民的生产、生活用水。

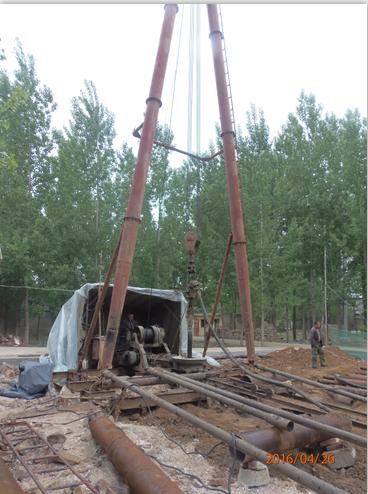

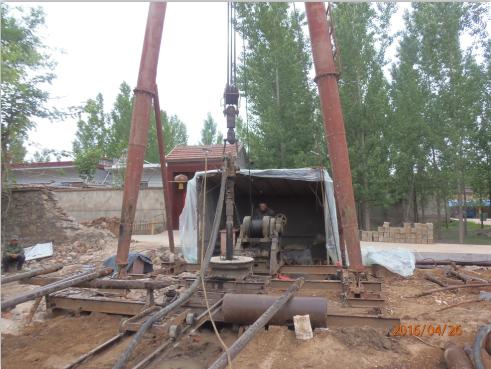

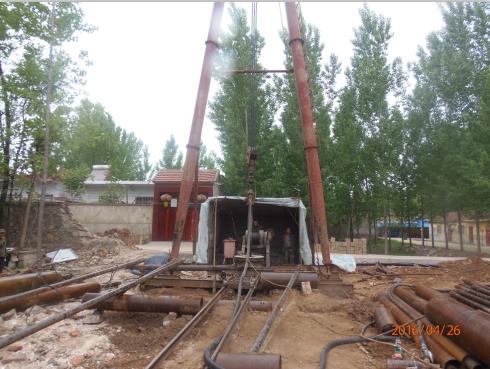

在启用2#水井的同时,又在该水源地附近征地0.5亩,再打深水井一眼,增加供水能力。前期工作在3月底已经开展,首先由专业的钻井专家进行实地勘察、测量,确定具备钻井条件后,于4月13日开始进行钻凿工作。新井井口直径425mm,计划井深300左右,但最后井钻多深,要根据下面的地质条件、上水量等因素来决定。目前,钻井工作正在紧张有序的24小时不停施工,计划50天的工期完成钻井工作。钻井达到理想深度后,再进行抽水试验、水井消毒及配套设施的安装,计划6月中旬开始使用。该新井的投入使用后,将会和启用的2#备用水井进行并网供水,进入我县的整个城乡供水管网,对整个的供水管网压力将有一定程度的提升,保障我县的城乡安全供水。(自来水公司 乔然)
